Marruecos en crisis : El Mundial 2030 desborda al sector de la construcción

Sylvanus
Marruecos en crisis : El Mundial 2030 desborda al sector de la construcción

En Marruecos, la co-organización de la Copa del Mundo de fútbol de 2030 junto a España y Portugal está poniendo en dificultades al sector de la construcción y las obras públicas (COP).

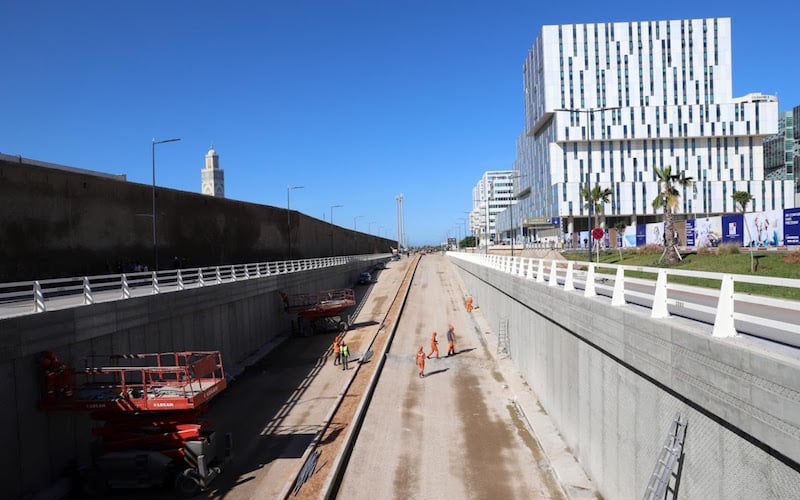

Diversas escaseces, saturación de la capacidad de los equipos de construcción, sobrecostos, plazos ajustados... El sector de la construcción y las obras públicas (COP) se enfrenta a enormes dificultades debido a los proyectos de la Copa del Mundo : infraestructuras deportivas, proyectos de transporte marítimo, ferroviario y por carretera, de energía y agua, así como remodelaciones urbanas e infraestructuras sociales. Todo el reino está en obras. "En 2025, solo los ministerios de Transporte y Equipamiento han presupuestado 90 mil millones de dírhams en proyectos de infraestructura", afirma una fuente informada a Médias24. Según un operador del sector de la COP, todos los proyectos son prioritarios. "En resumen, todo debe entregarse antes de 2029", agrega. Un plazo ajustado. Lo que está poniendo al sector de la COP bajo presión. "Es un verdadero problema", afirma incluso una fuente gubernamental contactada por el mismo medio.

Escasez de mano de obra. En los últimos meses, el sector de la COP se enfrenta a una creciente escasez de mano de obra calificada. Las grandes empresas nacionales e internacionales establecidas en Marruecos han reclutado masivamente a los mejores talentos, lo que ha dificultado a las PYME. Este reclutamiento masivo ha provocado una inflación de los costos de recursos humanos. Así, los salarios de los ferrallistas, los hormigoneros y los soldadores han aumentado considerablemente. "En una PYME, un soldador generalmente gana entre 5.000 y 6.000 dírhams al mes. Hoy en día, el mismo soldador puede ser contratado por 13.000 o 14.000 dírhams, y ya no se encuentran", ilustra un profesional. "Hoy en día, las grandes empresas del sector están reclutando a los mejores perfiles del país para hacer frente a los proyectos en curso, y no es suficiente".

También es difícil reclutar perfiles como jefes de proyecto o de obra. Este año, una gran empresa multinacional del lugar que quería contratar a cerca de 500 perfiles de ingenieros o equivalentes recién graduados, solo pudo encontrar a un centenar, según una fuente. Además de la escasez de mano de obra y la inflación de la remuneración, se observa una saturación de la capacidad de los equipos de construcción. "Ya sean grúas, equipos o maquinaria de construcción, estamos al límite de la saturación. Los pedidos de nuevos equipos van a paso de tortuga, y solo China es hoy capaz de cubrir nuestras necesidades", explica una fuente.

Otra dificultad : los sobrecostos. "Se han validado operaciones de financiación para la compra de equipos que cuestan cuatro o incluso diez veces su precio normal, con el fin de disponer de ellos en plazos muy cortos", afirma una fuente bancaria. Además, parece que algunos proyectos se han subestimado. "Es un problema recurrente con los contratos públicos que la Federación Nacional de COP ha señalado a menudo", afirma un operador del sector. En consecuencia, algunos proyectos costarán más de lo previsto.
